Executivul orădean este tot mai presat de termenele de execuţie ale lucrărilor pe fonduri europene, care trebuie finalizate până pe 31 decembrie anul curent. În această situaţie se află şi implementarea proiectului derulat la CET, unde trebuie amenajată o nouă centrală pe gaz.

Până pe data de 31 decembrie 2015, toate proiectele derulate pe fonduri europene trebuie finalizate cu prezentarea facturilor spre decontare, în caz contrar, municipalitatea va trebui să plătească restul lucrărilor neexecutate la termen din bugetul local, adică din banii orădenilor (este vorba inclusiv de reamenajarea Pieţei Unirii, care a primit finanţare europeană -n.r.).

La CET se derulează, cu un an şi jumătate de întârzieri, datorită contestaţiilor şi proceselor intentate de firmele de construcţii, lucrările la noua sursă de energie termică pe gaz. Firma Elsaco a semnat cu executivul orădean în august 2014 un contract de execuţie în valoare de 233.129.298 lei, iar cele 18 luni asumate, expiră în martie 2016, cu trei luni peste termenul agreat de UE. Cu toate încercările executivului de a negocia acest termen, reprezentanţii firmei nu au agreat modificarea lui, rămânând Primăriei Oradea să se bazeze pe buna credinţă a firmei Elsaco că va finaliza investiţia până la finele acestui an.

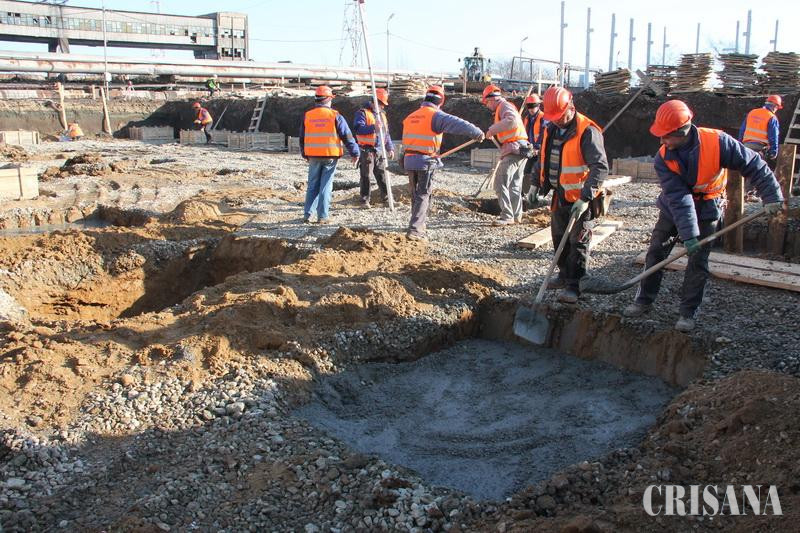

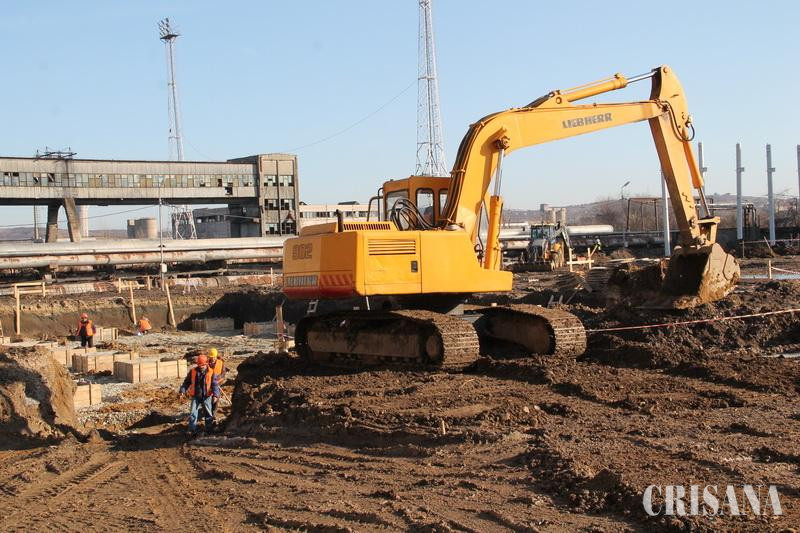

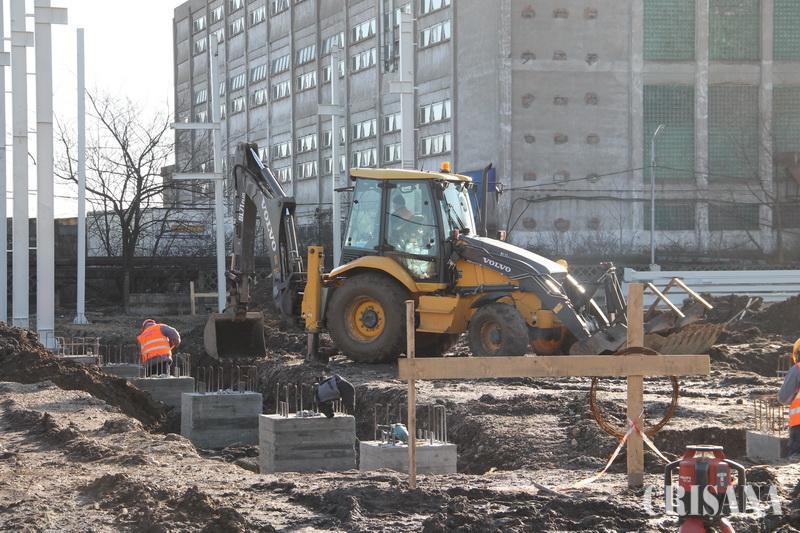

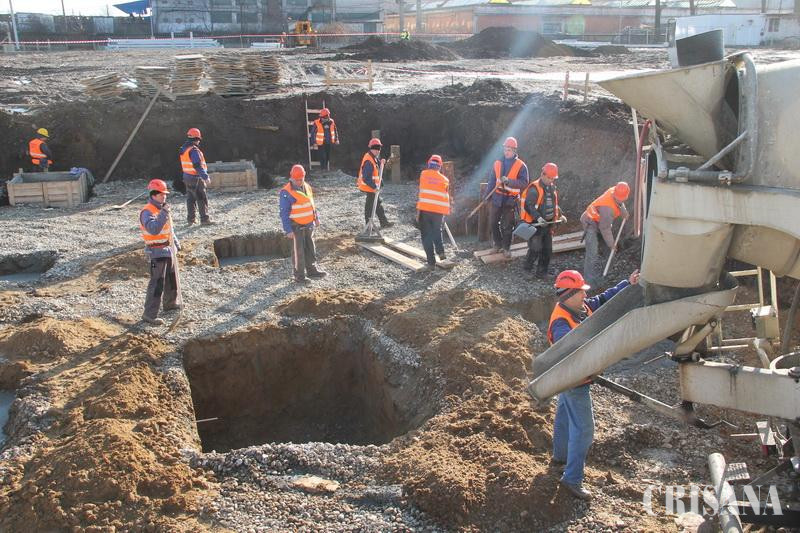

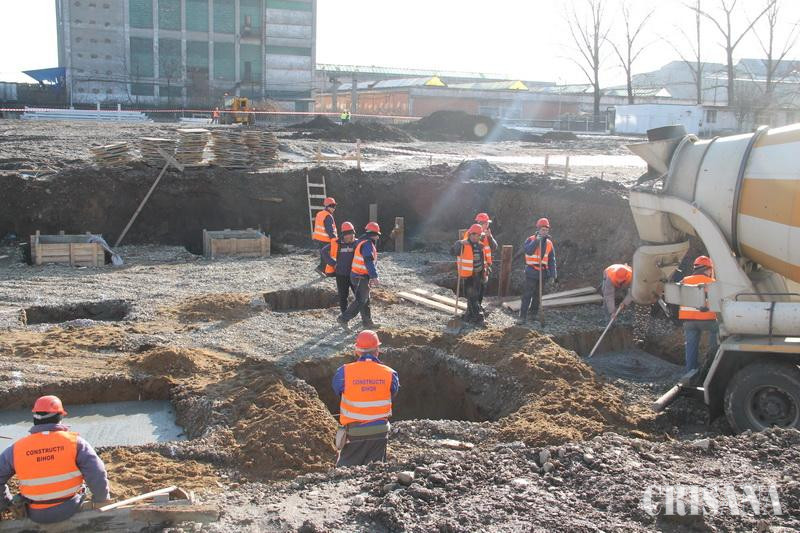

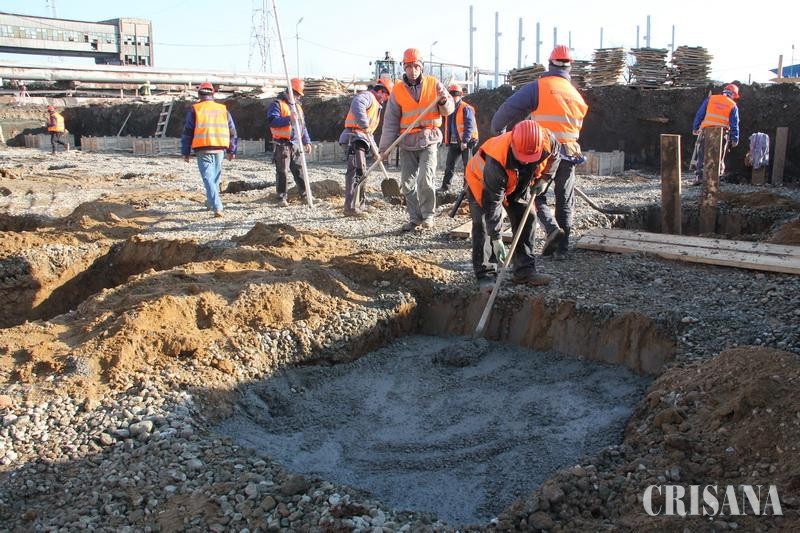

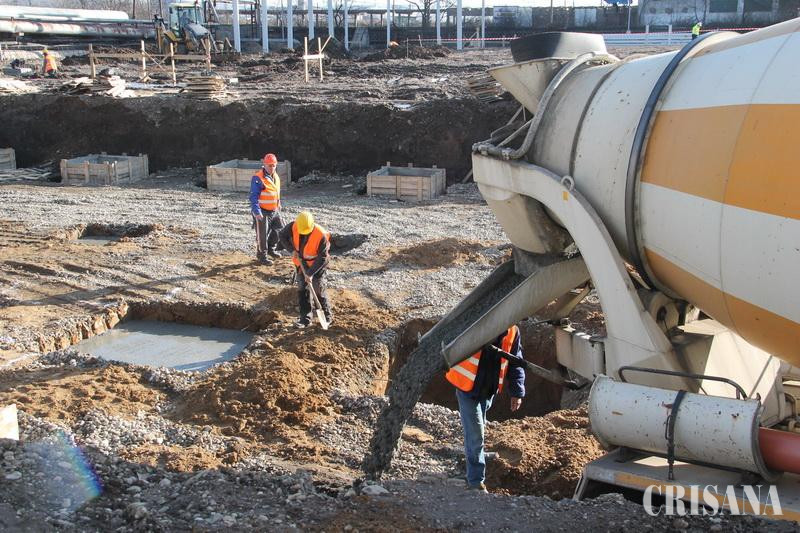

„Contractul este de 18 luni de la data emiterii ordinului de începere şi expiră la jumătatea lunii martie 2016. Noi am agreat, prieteneşte, verbal, să facem tot omeneşte posibil să finalizăm până pe 31 decembrie a.c. Dacă nu se respectă acest termen, firma va acoperi prejudiciul creat", a declarat viceprimarul Mircea Mălan. Momentan, gradul de execuţie este de 6,84%. Cea mai costisitoare investiţie din contract este turbina cu gaze, pentru care s-a dat deja comandă pentru construirea componentelor ei.

„Pe data de 19 mai a.c., va fi gata de transport. Ea costă 85 de milioane de lei, reprezentând o treime din valoarea contractului", a declarat Cătălin Ifrim, reprezentantul Elsaco. În noiembrie, centrala ar urma să fie funcţională, apoi va intra în faza de probe, iar spre finele anului 2015 şi început de an 2016, încălzirea oraşului să fie integral pe gaz.

În grafic se află lucrările de înlocuire a magistralei. Gradul de execuţie este de 58%, din 17 km de reţea, fiind deja înlocuiţi 10 km. „Ne-au mai rămas lucrări de înlocuire a magistralei pe strada Podului, de la Muzeu până la Magazinul Crişul. De asemenea, mai avem o bretea spre Louis Pasteur, o porţiune de la Facultatea de Mediu spre Doja, de la intersecţia Dacia cu Decebal spre Agenţia de Protecţia Mediului, respectiv toată strada Menumorut ", ne-a declarat Ioan Maghiar, manager de proiect. De asemenea, în acest an, va trebui implementat şi un sistem mixt de termoficare la câteva puncte termice din Nufărul. În lucru, mai este un proiect de înlocuire a altor opt km de magistrală. Noile investiţii vor însemna, obligatoriu, şi o creştere minimă, până în 2018, cu 2-3 procente a tarifelor la gigacalorie. Însă, această creştere va fi influenţată şi de creşterea preţului la gaze, independentă de voinţa executivului.
